집필 진행 상황 관리하기

초기 설정에는 약 30~45분, 이후 주간 검토에는 매주 약 10분이 걸립니다.

완료하면 현재 집필 단계의 목표 하나, 실행 가능한 작업 모음, 프로젝트 작업 보드, 프로젝트 작업 캘린더, 프로젝트 작업 일정 및 반복할 수 있는 검토 방법이 생깁니다.

1. 현재 단계 정하기​

1막 초고 완성이나 구조 수정 완료처럼 앞으로 2~6주 동안 진행할 단계 하나를 계획하세요. 다음을 기록합니다.

  • 종료일
  • 단어 수 또는 문자 수 목표
  • 완료해야 할 장 또는 수정 결과
  • 이번 단계에 포함하지 않을 작업

2. 결과를 작업으로 바꾸기​

각 장이나 수정 항목을 Project 작업으로 만드세요. 4장의 대립 장면 초고 쓰기처럼 행동이 분명한 제목을 사용하고 상태, 우선순위, 마감일, 완료 조건 및 연결된 카드나 문서를 입력하세요.

단계 목표를 상위 작업으로, 각 장을 하위 작업으로 구성하세요. 한 작업이 다른 작업을 실제로 막을 때만 의존 관계를 추가하세요.

3. 프로젝트 작업 보드 만들기​

  1. 작업을 열고 프로젝트 작업 보드를 복제하거나 새로 만든 뒤 초고 진행 상황이라는 이름을 지정하세요.
  2. 열을 상태로 그룹화하고 대기, 진행, 검토, 완료처럼 단계를 정하세요.
  3. 진행 중인 열에 적절한 작업 수 제한을 설정하세요.
  4. 보드가 더 명확해질 때만 태그나 단계별 스윔레인을 추가하세요.

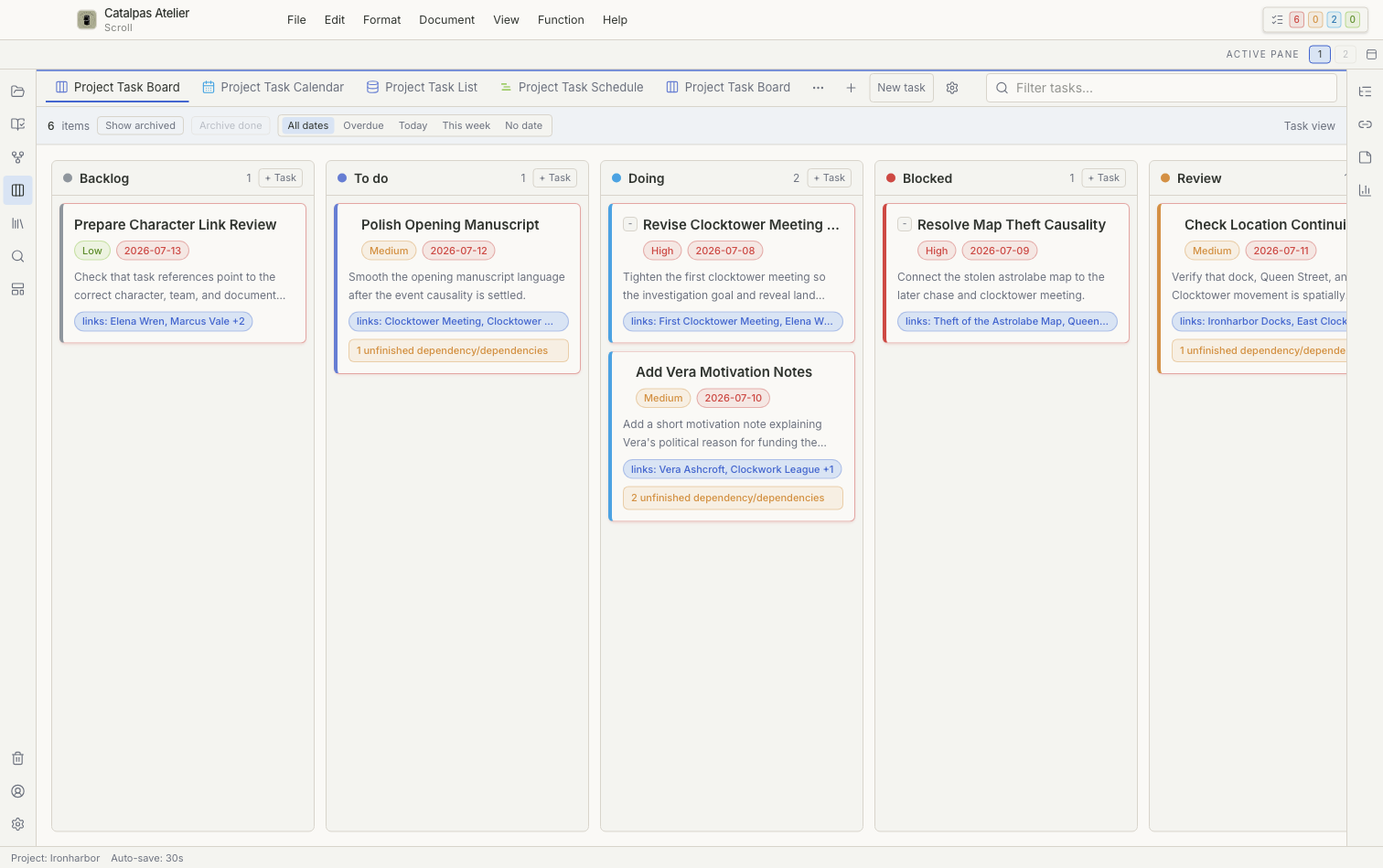

보기 탭과 작업 세부 정보가 있는 영어 Scroll 프로젝트 작업 보드

4. 프로젝트 작업 캘린더와 일정 확인​

프로젝트 작업 캘린더에서 일정이 몰린 날짜와 마감일 없는 작업을 찾으세요. 프로젝트 작업 일정에서는 간트 형식의 타임라인에서 상위·하위 작업을 펼치고 마일스톤, 기간 및 의존 순서를 확인하세요. 날짜를 바꾸면 해당 작업도 갱신됩니다. 여러 작업의 일정을 바꾸기 전에 선택 수를 확인하세요.

5. 원고 통계로 진행 상황 갱신​

각 집필 시간을 마칠 때 다음을 수행하세요.

  1. 원고를 저장하세요.
  2. 현재 단어 수 또는 문자 수를 기록하세요.
  3. 작업의 상태를 갱신하세요.
  4. 막힌 문제나 다음 행동을 메모로 하나 남기세요.
  5. 완료 조건을 충족한 작업만 완료로 옮기세요.

Stats 패널은 집필 분량을 설명할 뿐 Scribe 조판 뒤의 페이지 수를 알려 주지 않습니다. 공백으로 단어를 나누지 않는 언어에는 문자 수가 더 유용할 수 있습니다.

6. 매주 검토​

  • 더 이상 화면에 둘 필요가 없는 완료 작업을 보관하세요.
  • 멈춘 작업을 더 작은 행동으로 나누거나 대기 상태로 돌리세요.
  • 순환하는 의존 관계를 제거하세요.
  • 계획한 작업과 완료한 작업을 비교해 다음 주 작업량을 조정하세요.
  • Project 전체의 최신 백업이 있는지 확인하세요.

Scroll을 닫으면 작업 날짜만으로 운영체제 알림을 보내지 않습니다. 알림이 필요하면 별도 알림 도구를 사용하되 Scroll에도 해당 작업을 유지하세요.

배운 내용​

일반적인 집필 목표를 완료하고 검토할 수 있는 로컬 작업으로 바꾸었으며 이제 상태, 날짜, 계층 및 일정에 따라 진행 상황을 확인할 수 있습니다.
