管理小說寫作進度

預計時間:30–45 分鐘完成初始設定,此後每週回顧約 10 分鐘。

完成後,您將擁有一個寫作階段目標、一組可執行任務、專案任務看板、專案任務行事曆與專案任務排程,以及固定的回顧方法。

1. 定義目前階段

只管理接下來 2–6 週的一個階段,例如「完成第一幕初稿」或「完成結構修訂」。寫下:

  • 結束日期;
  • 目標詞數或字元數;
  • 必須完成的章節或修訂成果;
  • 不屬於本階段的工作。

2. 把成果拆成任務

為每章或每項修訂建立 Project 任務。標題使用明確動作,例如「完成第 4 章對峙場景」,並填寫 狀態優先順序、截止日期、完成標準和 關聯卡片/文件

把階段目標設為 父任務,把章節任務作為子項。只有真正阻塞後續工作的任務才填寫 依賴任務

3. 建立專案任務看板

  1. 開啟 看板,複製或新增專案任務看板,並命名為「初稿進度」。
  2. 狀態 分欄,例如「待整理」、「進行中」、「待檢查」和「已完成」。
  3. 為「進行中」設定合理的進行中任務上限(WIP)。
  4. 用標籤或階段建立泳道,但避免同時使用過多維度。

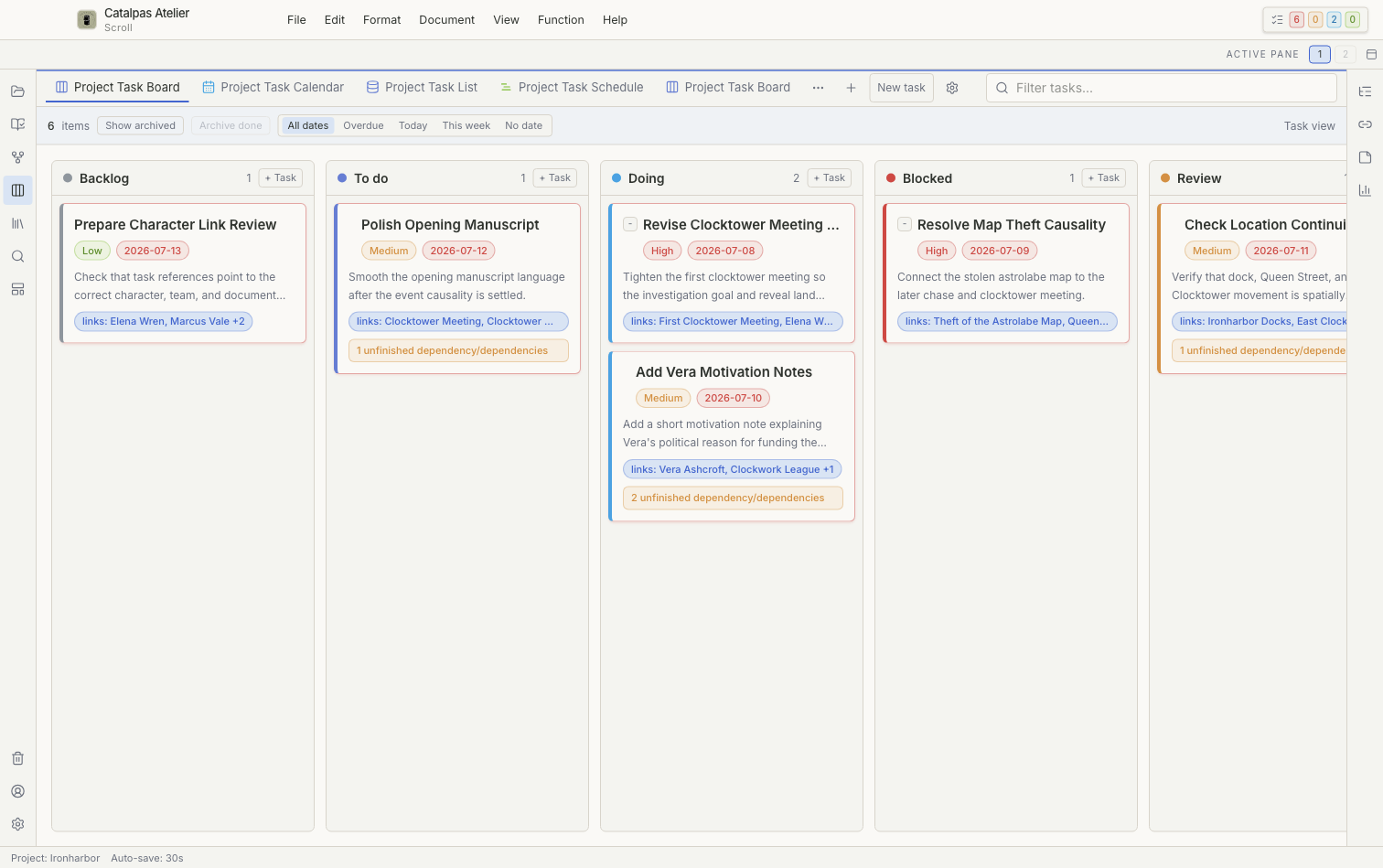

Scroll 英文介面的專案任務看板、檢視標籤與任務詳情

4. 檢查專案任務行事曆與專案任務排程

專案任務行事曆 中查詢過度擁擠的日期和無截止日期任務。在 專案任務排程 的甘特圖式時間軸中展開父子層級,檢查里程碑、持續時間和依賴順序。調整日期會更新相應任務;批次改期前請確認選擇數量。

5. 結合正文統計更新進度

每次寫作結束時:

  1. 儲存正文;
  2. 紀錄目前詞數或字元數;
  3. 更新任務 狀態
  4. 寫下一條阻塞原因或下一步;
  5. 只在達到完成標準後移動到「已完成」。

右側 Stats(統計)面板反映寫作量,不等於 Scribe 排版後的頁數。對於使用中文等不以空格分詞語言寫作的 Project,字元數通常更直觀。

6. 每週回顧

  • 歸檔已經結束且不需要繼續顯示的任務;
  • 把長期停滯任務拆小,或移回「待整理」;
  • 清理迴圈依賴;
  • 比較計劃與實際完成量,調整下一週容量;
  • 檢查 Project 是否已經完整備份。

任務日期不會在 Scroll 關閉後觸發系統層級提醒。若需要提醒,請使用單獨的提醒工具,並在 Scroll 中保留對應的任務紀錄。

您學會了什麼

您已經把抽象寫作目標變成可執行、可回顧的本機任務,並能用多種任務檢視從狀態、日期、層級和時間軸檢查進度。
